Автоклавный газобетон выходит с завода с высоким содержанием технологической влаги. Неправильно выбранное время для начала штукатурных работ приводит к трещинам, отслоениям и промерзанию стен. Рассматриваем физику высыхания блоков, нормы паропроницаемости и сроки, необходимые для подготовки коробки дома к нанесению покрытий.

Газобетон стабильно удерживает лидерство среди материалов для возведения частных домов. Практичность материала неоспорима, однако вокруг его эксплуатации сформировалось множество заблуждений. Наиболее острая проблема, с которой сталкиваются владельцы недостроенных домов, касается необходимости сушки стен перед началом штукатурных и малярных работ. Многие полагают, что блок поставляется с завода полностью готовым к любым нагрузкам и покрытиям.
Производители справедливо заявляют о высокой паропроницаемости и способности стен свободно пропускать воздух. Строители-практики, напротив, регулярно сталкиваются с образованием сетки трещин и развитием плесневых грибков при раннем нанесении отделочных слоев.
Решение о начале отделки зависит от выбранной фасадной системы, времени года и графика ведения работ. Спешка на данном этапе оборачивается серьезными финансовыми потерями и необходимостью полной реконструкции фасада уже через пару лет. Важно понимать физические процессы, происходящие внутри пористой структуры камня в первые месяцы после возведения коробки.
Почему влажный газоблок считается нормой и сколько в нем воды

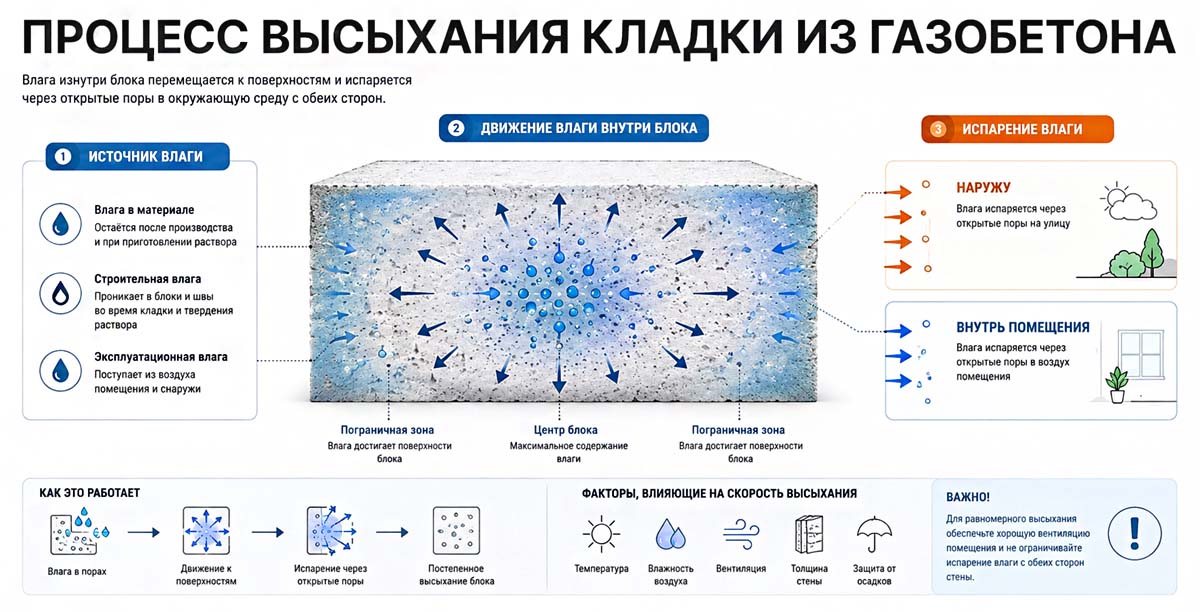

Автоклавный газобетон набирает свою прочность в специальных камерах при высоком давлении и температуре. Технология производства подразумевает использование воды для создания раствора и запуска химической реакции твердения. На выходе из автоклава влажность готового камня достигает 30-40 процентов от его общей массы.
Для лучшего понимания масштабов нужно перевести проценты в литры. Один кубический метр популярного газобетона марки плотности D400 способен удерживать до 150 литров воды. Это чистая технологическая влага. Чем ниже плотность материала, например D300, тем больше воды в нем содержится изначально – показатель может доходить до 50 процентов.
Готовая продукция пакуется в плотную термоусадочную пленку. До момента распаковки поддона на строительной площадке испарение воды практически не происходит. Естественный процесс высыхания стартует только во время кладки стен. Пористый камень начинает отдавать воду под воздействием ветра и перепадов температур.

Основной объем жидкости покидает кладку в первые два-шесть месяцев, в зависимости от погодных условий окружающей среды. Для достижения так называемой равновесной влажности, которая составляет около 4-5 процентов, зданию требуется от двух до трех лет полноценной эксплуатации с включенным отоплением. Нормативы гласят, что приступать к штукатурным работам допускается при влажности поверхностного слоя камня на глубине до 50 миллиметров не выше 8 процентов.
Влияние типа отделки на сроки начала работ
График строительных процессов напрямую диктуется выбранной технологией облицовки фасада. Существуют решения, позволяющие не останавливать работы, и системы, требующие строгой технологической паузы.
Системы без технологической паузы
Обустройство вентилируемого фасада позволяет минимизировать сроки ожидания. Монтаж сайдинга, фасадных панелей или кладка облицовочного кирпича с обязательным сохранением вентиляционного зазора не препятствует выходу пара из стен. Воздушный поток свободно циркулирует между газобетоном и облицовкой, забирая лишнюю влагу и выводя ее наружу. Внутренние черновые работы также допускается начинать раньше наружных, поскольку при открытом фасаде испарение происходит беспрепятственно.
Системы с обязательным ожиданием
Создание «мокрого фасада» требует жесткой выдержки. Нанесение адгезионной штукатурки и базового армирующего слоя на сырой газобетон создает плотный барьер. Вода оказывается запертой внутри конструкции. Аналогичное правило действует для систем наружного утепления. Монтаж минераловатных плит с последующим оштукатуриванием поверх влажной кладки приведет к намоканию самого утеплителя и потере его теплоизолирующих свойств.
Классическая последовательность работ для оштукатуренных домов выглядит следующим образом:
- Возведение стен, монтаж перекрытий и устройство кровли.
- Технологическая пауза длительностью около 6 месяцев для естественной просушки.
- Проведение черновых внутренних работ, включая заливку стяжек и нанесение гипсовых смесей.
- Выполнение наружной фасадной облицовки.
Порядок допускается менять только при использовании навесных вентилируемых систем.
Паропроницаемость как главное правило отделки
Способность материала пропускать водяные пары измеряется специальным коэффициентом. Для автоклавного газобетона этот показатель варьируется в пределах 0,11-0,20 мг/(м·ч·Па). Данная характеристика обеспечивает комфортный микроклимат в помещениях, но накладывает жесткие ограничения на выбор сопутствующих материалов.
Основной закон строительной теплофизики требует, чтобы паропроницаемость слоев многослойной конструкции всегда возрастала по направлению изнутри наружу. Внутренняя поверхность стены может иметь более плотное покрытие, но наружный фасадный слой обязан обладать высокой пропускной способностью. Нарушение этого правила приводит к накоплению конденсата в толще стены и смещению точки росы вглубь газобетона.
Штукатурка Спадар – отличное решение для теплого и долговечного фасада
Рынок стройматериалов меняется: на смену классическим цементным смесям приходят «умные» покрытия. В этой статье мы подробно рассмотрим штукатурку Спадар – технологию, объединяющую теплоизоляцию, гидрофобность и эстетику. Узнайте, как создать…
Рекомендуемые материалы для работы
- Наружные работы требуют применения специализированных паропроницаемых составов. Силикатные, силиконовые и известково-цементные штукатурки разработаны специально для ячеистых бетонов.
- Внутренняя отделка отлично сочетается с гипсовыми смесями, коэффициент которых составляет 0,11-0,14 мг/(м·ч·Па).
- В качестве теплоизоляции фасада следует применять минеральную вату высокой плотности.
Неправильные решения для отделки фасада
Следует категорически избегать окрашивания фасадов плотными акриловыми составами. Обычные цементно-песчаные растворы без воздухововлекающих и модифицирующих добавок использовать нельзя. Монтаж пароизоляционных пленок со стороны помещения допускается только в помещениях с влажным режимом эксплуатации при наличии мощной принудительной вентиляции.
Последствия ранней облицовки влажного блока
Игнорирование физических свойств ячеистого бетона приводит к разрушительным последствиям, устранение которых требует колоссальных затрат.
Образование усадочных трещин

По мере высыхания газобетон подвержен естественной усадке. Нанесение прочного штукатурного панциря на не прошедшую усадку стену вызывает сильные внутренние напряжения. Штукатурный слой не выдерживает деформации основания, что приводит к появлению волосяных трещин по всей площади фасада.
Потеря адгезии и отслоения
Избыток воды в газоблоке негативно влияет на процесс схватывания штукатурных смесей. При контакте гипсовых растворов с переувлажненной поверхностью нарушается процесс нормальной гидратации и карбонизации. Контактный слой размывается, становится рыхлым и осыпается при малейшем механическом воздействии. Слишком сухой блок, в свою очередь, мгновенно вытягивает воду из нанесенного раствора, не позволяя ему набрать заданную марочную прочность.
Снижение теплоизоляционных свойств
Вода обладает высокой теплопроводностью. Заполнение воздушных пор камня влагой превращает теплый энергоэффективный материал в отличный проводник холода. Влажные стены приводят к перерасходу энергоресурсов на отопление дома в зимний период.
Разрушение при замерзании
Вода расширяется при кристаллизации. Запертая под плотным слоем недышащей фасадной краски влага при наступлении отрицательных температур замерзает и буквально разрывает структуру газобетона изнутри. Отслоение фасадной облицовки часто происходит вместе с верхним слоем самого блока.
Развитие плесени
Постоянная сырость внутри конструкции создает благоприятную среду для размножения грибков. Споры быстро поражают угловые зоны, откосы и стыки перекрытий, проникая в жилые помещения.
Способы правильной сушки и определение готовности стены
Процесс избавления стен от технологической влаги требует контроля. Лучшим методом остается естественная сушка в условиях открытого воздуха. Необходимо обеспечить сквозное проветривание помещений через открытые оконные и дверные проемы.
Обязательным условием является защита верхней части кладки от атмосферных осадков. Возведение постоянной крыши или монтаж временной гидроизоляции верхнего обреза стен защитит материал от дождей. Если фасадные работы переносятся на следующий сезон, рекомендуется закрыть внешние стены плотной защитной сеткой или пленкой, оставляя снизу и сверху продухи для вентиляции. Оптимальный срок естественной выдержки перед фасадными штукатурными работами составляет 2-6 месяцев. К внутренним работам в теплый сезон допускается приступать через 2-4 недели после возведения коробки.
Определить готовность камня к нанесению смесей можно без применения профессиональных влагомеров.
Существует надежный тест. Нужно нанести несколько капель чистой воды на поверхность блока. Если жидкость впитывается в структуру пористого камня за 10-15 секунд, оставляя темное пятно, материал достаточно сухой и готов к грунтованию. Если капля держит форму и не впитывается дольше указанного времени, уровень внутренней влажности еще слишком высок.
Применение принудительной сушки требует крайней осторожности. Использование мощных тепловых пушек прямого нагрева строго запрещено. Резкий локальный нагрев приводит к неравномерному расширению материала и образованию глубоких трещин. Правильный подход заключается в равномерном прогреве воздуха в помещении и использовании конденсационных осушителей, которые собирают влагу из атмосферы, мягко вытягивая ее из стен.
Заключение
Газобетон обязательно нужно сушить перед началом отделочных работ. Строительные нормативы не требуют ожидания полного цикла высыхания в течение нескольких лет, однако выдержка в несколько месяцев является технологической необходимостью.
Возведение вентилируемых фасадов позволяет избежать длительных пауз и приступать к наружной облицовке сразу после завершения кровельных работ. При выборе мокрых штукатурных систем выдержка коробки дома должна составлять не менее двух месяцев в летний период до достижения влажности поверхностного слоя показателя в 8 процентов.
Соблюдение правила возрастающей паропроницаемости слоев гарантирует долговечность конструкции. Наружный защитный контур должен обладать лучшей паропропускной способностью, чем внутреннее покрытие. Спешка с фасадными работами и применение несовместимых материалов неминуемо ведет к образованию усадочных трещин, потере адгезии штукатурок и промерзанию несущих стен в зимний период. Грамотное планирование этапов строительства и соблюдение технологических перерывов обеспечат надежность и долговечность готового здания.
Сравнительная таблица сроков и рисков
| Тип применяемой отделки | Требуется ли просушка основания | Рекомендуемый период ожидания | Риски при нарушении технологии |
| Вентилируемый фасад | Не обязательно | Допускается сразу после кладки | Риски минимальны из-за свободного оттока влаги через зазор |
| Штукатурный фасад | Обязательно | От 2 до 6 месяцев | Появление сетки трещин, полное отслоение слоя штукатурки |
| Утепление минватой под штукатурку | Обязательно | От 2 до 6 месяцев | Блокировка влаги в стене, намокание и деградация утеплителя |
| Внутренняя гипсовая штукатурка | Желательно | 2-4 недели в теплое время года | Снижение адгезии, образование «мыльной» пленки на стыке |
| Малярные работы и оклейка обоями | Желательно | После полного высыхания штукатурки | Отслоение полотен, образование черной плесени под покрытием |
